問題

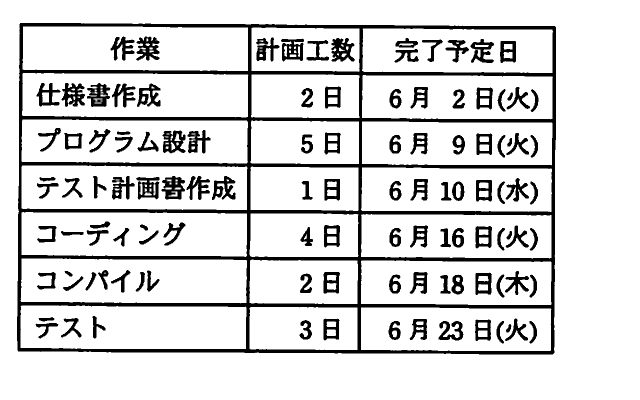

表は,1人で行うプログラム開発の開始時点での計画表である。6月1日に作業を開始し,6月16日の終了時点でコーディング作業の25%が終了した。6月16日の終了時点で残っている作業は全体の約何%か。ここで,開発は,土日を除く週5日間に行うものとする。

選択肢
- 130
- 247
- 352
- 453
正解
2. 47
詳しい解説を見る解説を閉じる
解説
全体の計画工数は2+5+1+4+2+3=17日です。6月16日終了時点では、仕様書作成2日・プログラム設計5日・テスト計画書作成1日が完了し、コーディング4日のうち25%(1日相当)が終了しています。完了分は8+1=9日なので、残りは17-9=8日、約8/17≒47%です。(出典: 平成21年度 春期 基本情報技術者試験 午前 問53)
