問題

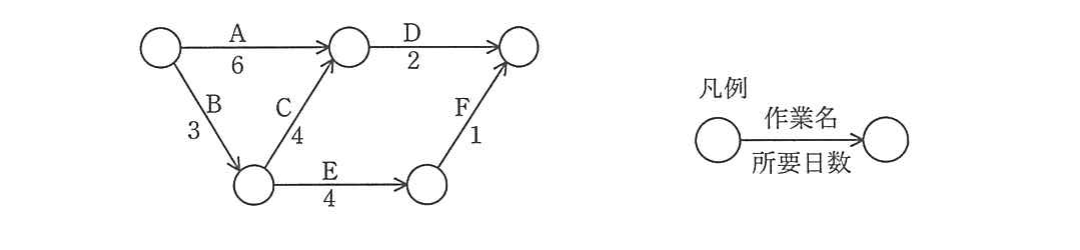

図のアローダイアグラムにおいて,プロジェクト全体の期間を短縮するために,作業A〜Eの幾つかを1日ずつ短縮する。プロジェクト全体を2日短縮できる作業の組合せはどれか。

選択肢
- 1A,C,E
- 2A,D
- 3B,C,E
- 4B,D
正解
4. B,D
詳しい解説を見る解説を閉じる
解説
アローダイアグラムでは、最も所要日数の長い経路(クリティカルパス)の長さがプロジェクト全体の期間を決めます。全体を2日短縮するには、クリティカルパス上の作業を短縮しつつ、短縮によって新たに最長となる経路も同時に縮める必要があります。各経路の日数を計算すると、作業BとDをそれぞれ1日短縮する組合せが全体を2日短縮できます。(出典: 平成24年度 秋期 基本情報技術者試験 午前 問52)
