問題

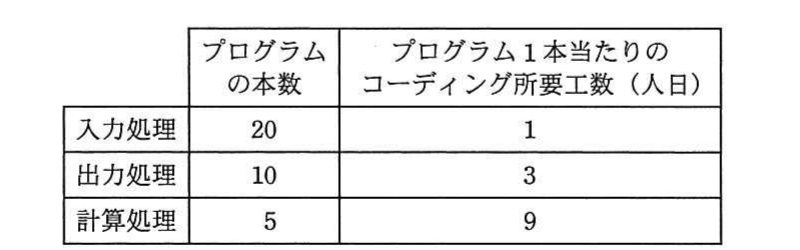

システムを構成するプログラムの本数とプログラム 1 本当たりのコーディング所要工数が表のとおりであるとき,システムを 95 日間で開発するためには少なくとも何人月の要員が必要となる。ここで,システムの開発には,コーディングの他に,設計やテストの工数が必要であり,それらの作業の遂行にはコーディング所要工数の 8 倍の工数が掛かるものとする。

選択肢
- 18
- 29
- 312
- 413
正解
2. 9
詳しい解説を見る解説を閉じる
解説
コーディング所要工数は,入力処理 20本×1=20,出力処理 10本×3=30,計算処理 5本×9=45 で合計 95 人日。設計・テストはその 8 倍の 760 人日なので,総工数は 95+760=855 人日。これを 95 日間で開発するには 855÷95=9 人が必要となる。よって正解はイ。(出典: 平成26年度 秋期 基本情報技術者試験 午前 問54)
