問題

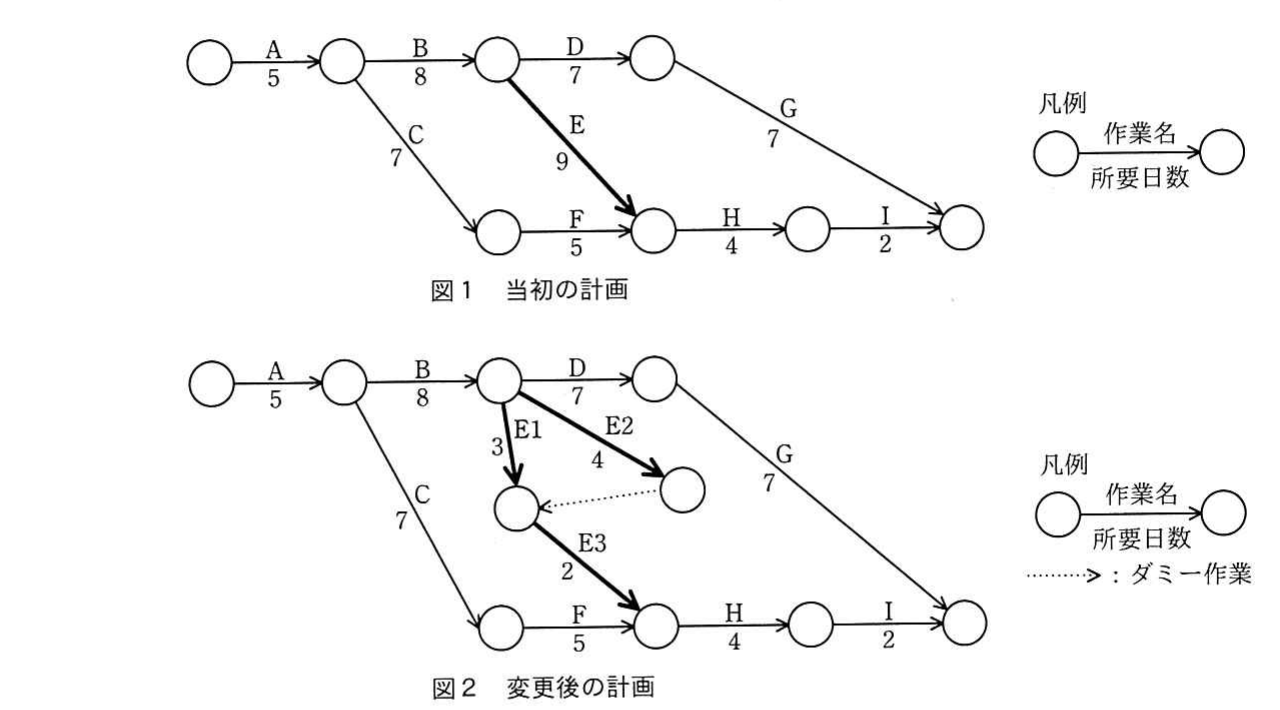

プロジェクトのスケジュールを短縮したい。当初の計画は図 1 のとおりである。作業 E を作業 E1、E2、E3 に分けて、図 2 のとおりに計画を変更すると、スケジュールは全体で何日短縮できるか。

選択肢
- 11
- 22
- 33
- 44
正解
1. 1
詳しい解説を見る解説を閉じる
解説
図1のクリティカルパスは A→B→E→H→I で 5+8+9+4+2=28日である。図2では作業Eを E1・E2・E3 に分割し並行作業化した結果、最長経路は A→B→D→G の 5+8+7+7=27日となる。28−27=1日短縮できる。よってアが正しい。(出典: 令和3年度 春期 応用情報技術者試験 午前 問53)
