問題

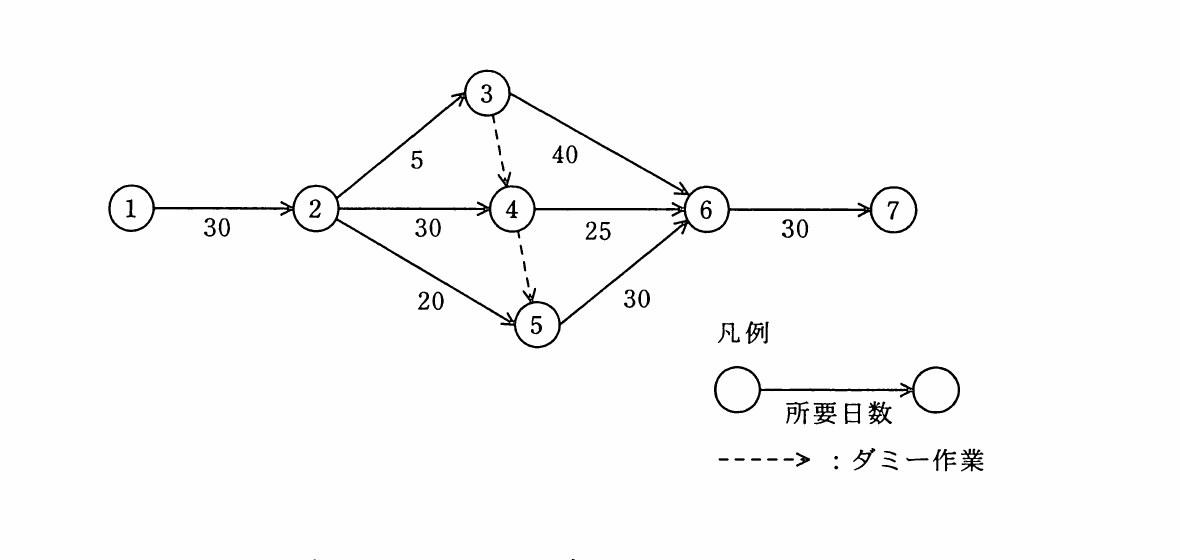

図のアローダイアグラムで表されるプロジェクトは,完了までに最短で何日を要するか。

選択肢
- 1115
- 2120
- 3125
- 4130
正解
2. 120
詳しい解説を見る解説を閉じる
解説
各経路の所要日数を計算する。1→2は30日,最長経路はノード6への到達を見ると,1→2→3→6が30+5+40=75,3→4のダミーを経由して4→6は30+5+25=60,1→2→4→6が30+30+25=85,1→2→5→6が30+20+30=80,4→5ダミー経由で5→6は30+30+30=90が最長。これに6→7の30日を加え,30+30+30+30=120日となる(経路1→2→4→5→6→7)。(出典: 平成22年度 秋期 基本情報技術者試験 午前 問52)
