問題

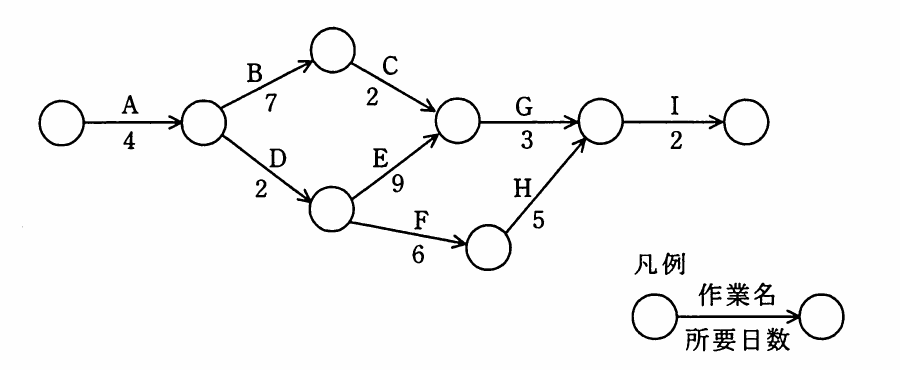

九つの作業からなるプロジェクトがある。作業Eの所要日数を9日から6日に短縮すると,このプロジェクトの最短作業日数を何日短縮できるか。

選択肢
- 10(短縮できない)
- 21
- 32
- 43
正解
2. 1
詳しい解説を見る解説を閉じる
解説
当初のクリティカルパスはA→D→E→G→I=4+2+9+3+2=20日です。Eを6日に短縮するとこの経路は17日になりますが、A→D→F→H→I=4+2+6+5+2=19日が新たな最長経路(クリティカルパス)になります。よって全体は20日から19日へ1日だけ短縮されます。(出典: 平成22年度 春期 基本情報技術者試験 午前 問51)
