中小企業診断士 過去問|経営情報システム 第23問

問題

ある中小企業では、完成時総予算が1,080万円で、期間が半年の4つのプロジェクトA、B、C、Dが実施されている。プロジェクト期間がちょうど半分を経過した時点で、各プロジェクトの進捗をまとめたところ、次の表が得られた(単位:万円)。

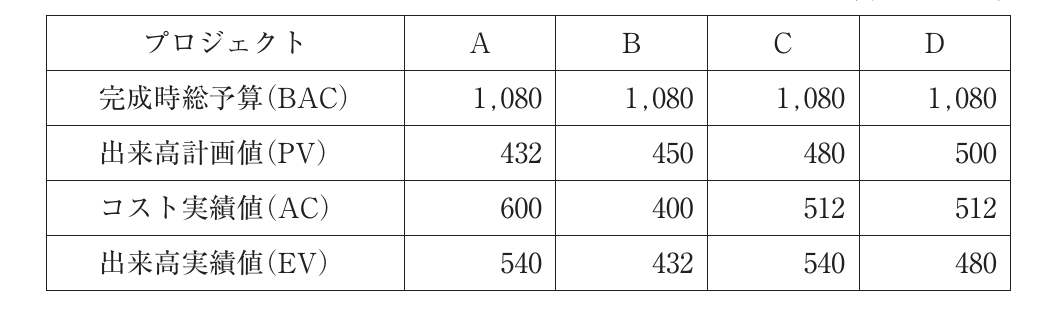

プロジェクトABCD
完成時総予算(BAC)1,0801,0801,0801,080
出来高計画値(PV)432450480500
コスト実績値(AC)600400512512
出来高実績値(EV)540432540480
このままのコスト効率でプロジェクトが進んでいくとすると、プロジェクト完了時の総コストは、いくらになると予測されるか。予測される総コストを小さい順に並べたものとして、最も適切なものを選べ。
経営情報システムの図表

選択肢

  1. 1A、B、C、D
  2. 2A、B、D、C
  3. 3B、A、C、D
  4. 4B、C、A、D
  5. 5B、C、D、A

正解

5. B、C、D、A

詳しい解説を見る

解説

EVM(Earned Value Management)の完了時総コスト見積(EAC)は、現コスト効率(CPI=EV/AC)が継続する前提では EAC=BAC/CPI=BAC×AC/EV で求められる。各プロジェクトを計算すると、A:1,080×600/540=1,200、B:1,080×400/432=1,000、C:1,080×512/540=1,024、D:1,080×512/480=1,152。小さい順はB(1,000)<C(1,024)<D(1,152)<A(1,200)となり、正解はオ「B、C、D、A」。CPI>1はコスト効率良好(B)、CPI<1は予算超過リスク(A)と判断する。(出典: 一般社団法人 中小企業診断協会 令和7年度 中小企業診断士1次試験 経営情報システム 第23問)
