応用情報技術者 過去問あるプログラムの設計から結合テストまでの作業につ… 2015年度 第53問

問題

あるプログラムの設計から結合テストまでの作業について、開発工程ごとの見積工数を表1に示す。また、開発工程ごとの上級SEと初級SEの要員割当てを表2に示す。上級SEは、初級SEに比べて、プログラム作成・単体テストについて2倍の生産性を有する。表1の見積工数は、上級SEの生産性を基にしている。全ての開発工程に対して、上級SEを1人追加して割り当てると、この作業に要する期間は何か月短縮できるか。ここで、開発工程の期間は重複させないものとし、要員上限を考慮せず1人月の作業を投入するものとする。

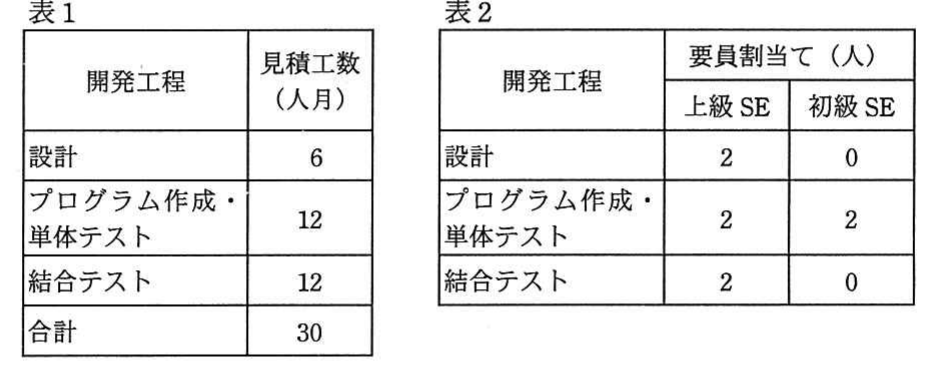

の図表

選択肢

  1. 11
  2. 22
  3. 33
  4. 44

正解

4. 4

詳しい解説を見る

解説

初級SEは上級SEの半分の生産性なので上級換算で0.5人と数える。追加前は設計6÷2=3か月、プログラム作成・単体テスト12÷(2+2×0.5=3)=4か月、結合テスト12÷2=6か月で計13か月。各工程に上級1人を追加すると2か月・3か月・4か月で計9か月となり、13−9=4か月短縮できる。(出典: 平成27年度 春期 応用情報技術者試験 午前 問53)
