問題

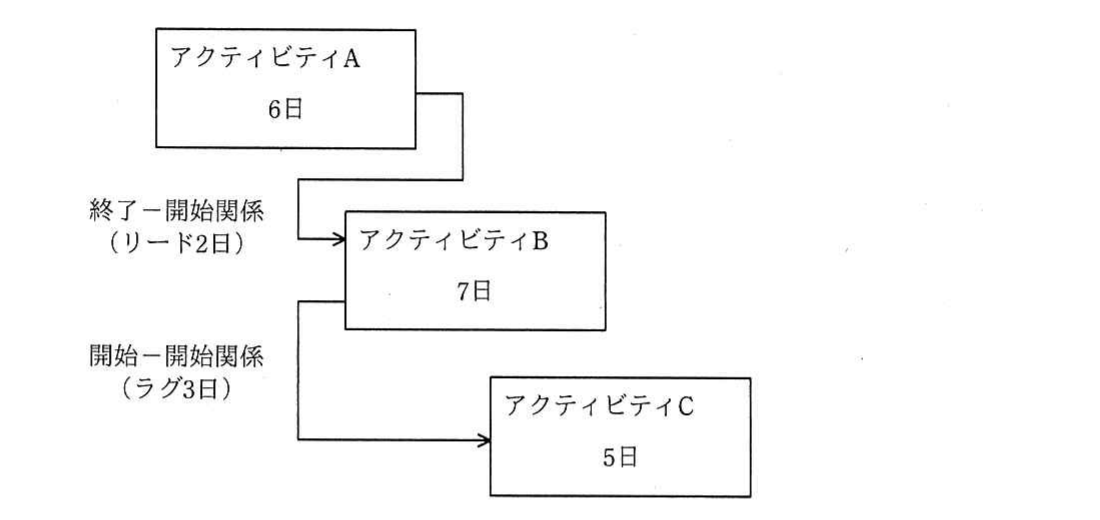

図は、実施する三つのアクティビティについて、プレシデンスダイアグラム法を用いて、依存関係及び必要な作業日数を示したものである。全ての作業を完了するのに必要な日数は最少で何日か。

選択肢
- 111
- 212
- 313
- 414
正解
2. 12
詳しい解説を見る解説を閉じる
解説
A(6日)の後、終了-開始関係でリード2日があるため B は A 終了の2日前から開始でき、B 開始は4日目、B 終了は4+7=11日目です。C は B と開始-開始関係でラグ3日のため、B 開始(4日目)の3日後=7日目に開始し、C 終了は7+5=12日目です。全体の最少完了日数は12日となります。(出典: 令和2年度 秋期 応用情報技術者試験 午前 問53)
