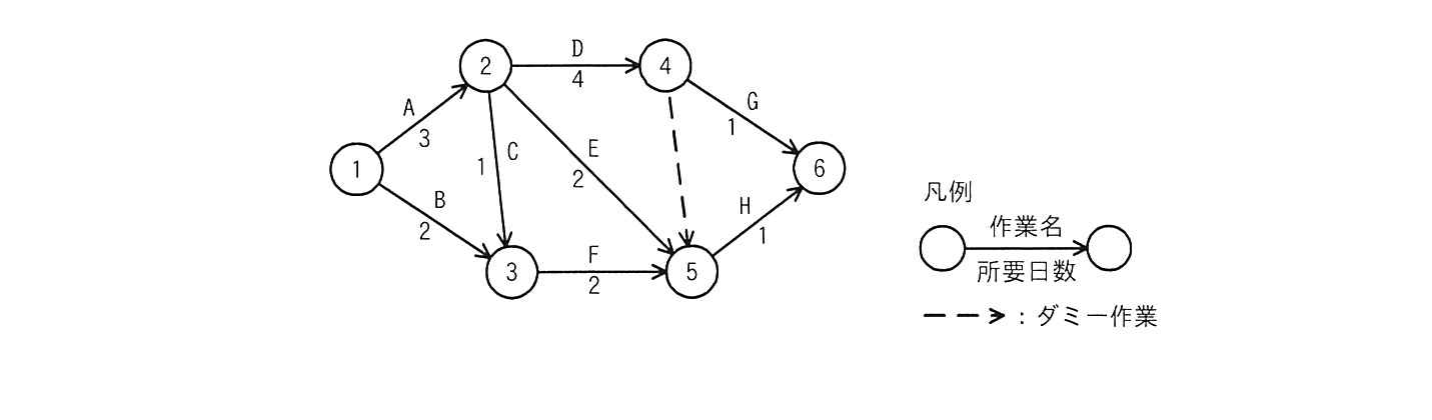

図のアローダイアグラムで表されるプロジェクトがある。結合点5の最早結合点時刻はプロジェクトの開始から何日目か。ここで,プロジェクトの開始日は0日目とする。

選択肢
- 14
- 25
- 36
- 47
正解
4. 7
詳しい解説を見る解説を閉じる
解説
最早結合点時刻は,その結合点に至る全経路の所要日数のうち最大のものを採用する。各結合点の最早時刻は,結合点2が0+A(3)=3,結合点3が経路1→3(2)と2→3(3+1=4)の大きい4,結合点4が3+D(4)=7となる。結合点5へは2→5(3+E2=5),3→5(4+F2=6),4→5のダミー作業(7+0=7)の三経路があり,最大の7が採用される。よって結合点5の最早結合点時刻は7日目である。(出典: 令和6年度 春期 応用情報技術者試験 午前 問52)
