問題

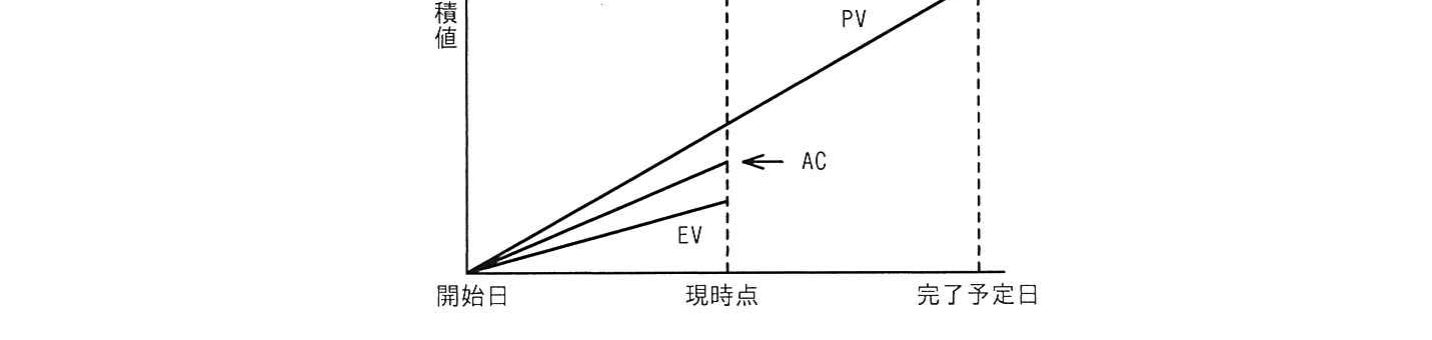

EVM で管理しているプロジェクトがある。図は,プロジェクトの開始から完了予定までの期間の半分が経過した時点での状況である。コスト効率,スケジュール効率がこのまま継続すると仮定した場合の見通しのうち,適切なものはどれか。

選択肢
- 1計画に比べてコストは多くなり,プロジェクトの完了は遅くなる。
- 2計画に比べてコストは多くなり,プロジェクトの完了は早くなる。
- 3計画に比べてコストは少なくなり,プロジェクトの完了は遅くなる。
- 4計画に比べてコストは少なくなり,プロジェクトの完了は早くなる。
正解
1. 計画に比べてコストは多くなり,プロジェクトの完了は遅くなる。
詳しい解説を見る解説を閉じる
解説
EVM では PV(計画価値)に対し EV(出来高)と AC(実コスト)を比較する。図では現時点で AC が EV を上回っており,同じ出来高により多くのコストを掛けている(コスト効率が悪い)ため,このまま進むと計画よりコストは多くなる。また EV が PV を下回っており進捗が計画より遅れているため,完了は遅くなる。したがってコスト超過かつ完了遅延となる。(出典: 令和6年度 春期 応用情報技術者試験 午前 問51)
