問題

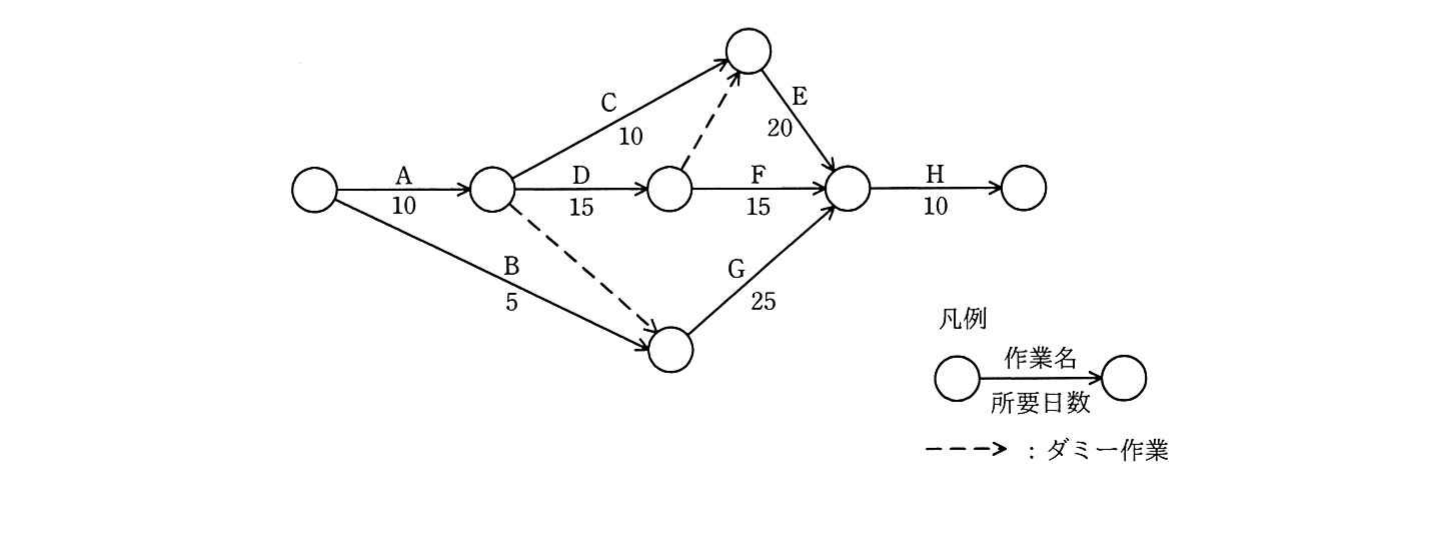

図のプロジェクトの日程計画において、プロジェクトの所要日数は何日か。

選択肢
- 140
- 245
- 350
- 455
正解
4. 55
詳しい解説を見る解説を閉じる
解説
アローダイアグラムで各経路の所要日数を合計し、最長の経路(クリティカルパス)を求めます。経路A→B(ダミー)→G→Hは10+0+25+10=45日、A→C→E→Hは10+10+20+10=50日、A→D→(ダミー)→E→Hは10+15+0+20+10=55日となり、最長は55日です。したがって正解はエの55日です。クリティカルパス上の作業が遅れると全体が遅延します。(出典: 平成30年度 秋期 基本情報技術者試験 午前 問52)
