問題

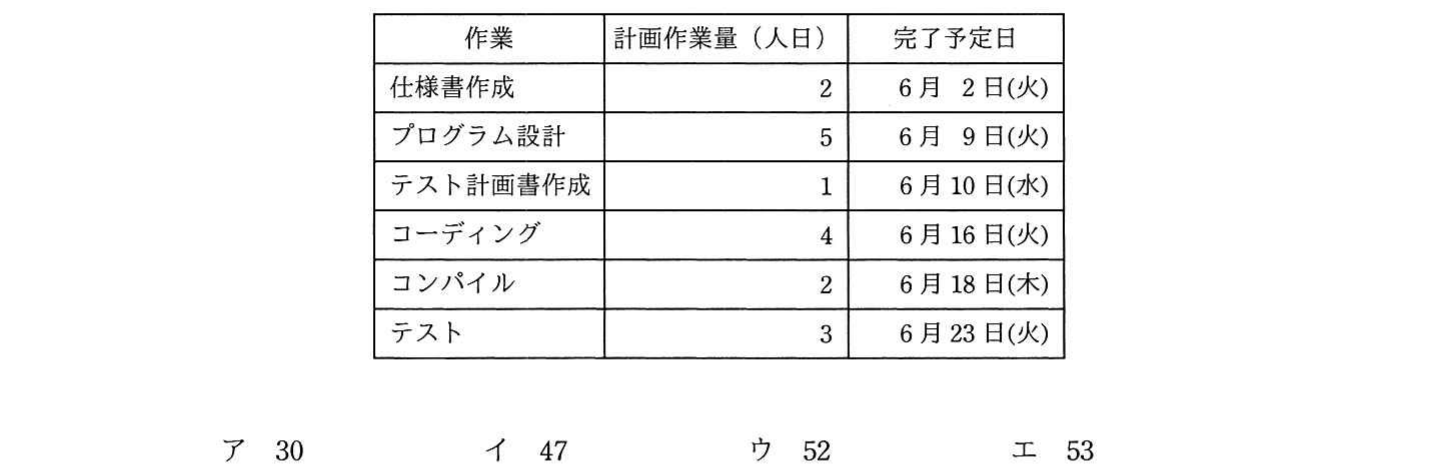

表は、1人で行うプログラム開発の開始時点での計画表である。6月1日に開発を開始し、6月11日の終了時点でコーディング作業の25%が終了した。6月11日の終了時点で残っている作業量は全体の約何%か。ここで、開発は、土曜日と日曜日を除く週5日間で行うものとする。

選択肢
- 130
- 247
- 352
- 453
正解
2. 47
詳しい解説を見る解説を閉じる
解説
全作業量は2+5+1+4+2+3=17人日です。6月11日終了時点で、仕様書作成(2)・プログラム設計(5)・テスト計画書作成(1)は完了し、コーディング(4人日)は25%すなわち1人日が終了しています。完了済みは2+5+1+1=9人日なので、残りは17-9=8人日。残存割合は8÷17≒0.47=47%です。したがって正解はイです。完了予定日と作業量の対応を正しく読み取ることが重要です。(出典: 平成30年度 秋期 基本情報技術者試験 午前 問53)
