基本情報技術者 過去問練習問題 第53問

問題

アローダイアグラムの日程計画をもつプロジェクトの、開始から終了までの最少所要日数は何日か。

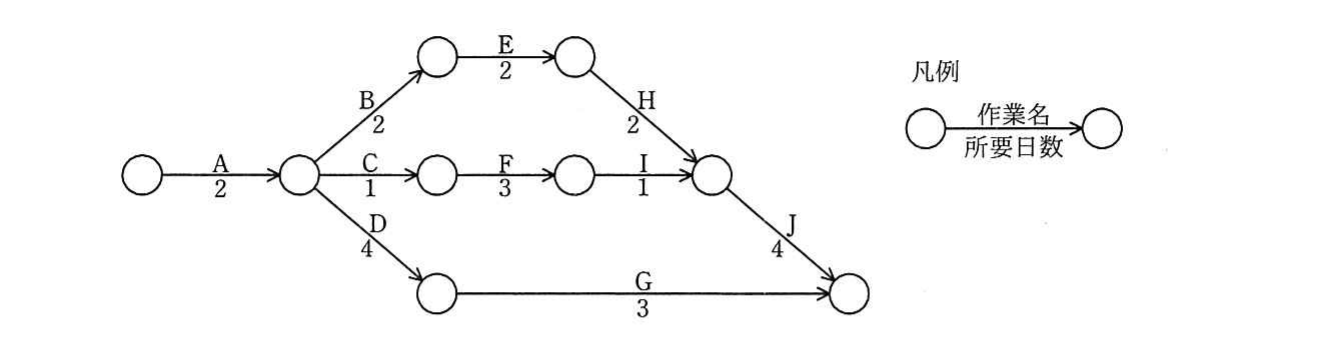

の図表

選択肢

  1. 19
  2. 210
  3. 311
  4. 412

正解

4. 12

詳しい解説を見る

解説

アローダイアグラムで開始から終了までの各経路の所要日数を合計し、最も長い経路(クリティカルパス)が最少所要日数になります。経路を辿ると、A→B→E→H→J = 2+2+2+2+4 = 12日、A→C→F→I→J = 2+1+3+1+4 = 11日、A→D→G = 2+4+3 = 9日です。最長は12日なので、開始から終了までの最少所要日数は12日となり、正解はエです。(出典: 平成31年度 春期 基本情報技術者試験 午前 問53)
