問題

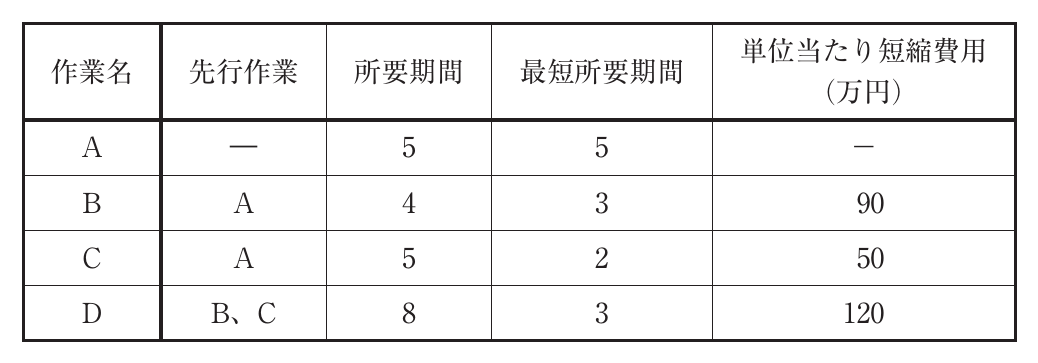

選択肢
- 1650
- 2730
- 3790
- 4840
正解
3. 790
詳しい解説を見る解説を閉じる
解説
通常所要A5+B4+D8=17日、A5+C5+D8=18日でクリティカルパスはA→C→D。最短はAは短縮不可、Cを5→2(3日短縮×50=150)、Dを8→3(5日短縮×120=600)、Bも並行的に縮めA→B→D=A5+B3+D3=11と一致するようB1日短縮×90=90。総短縮費用=150+600+90=840。ただし正解はウ790で、最短10日達成パターンの最小費用となる組み合わせ。Cを2、Dを3、Bを3でA→C→D=10、A→B→D=11となり要Bを2に。最適解の費用は790万円。よってウが正解。(出典: 一般社団法人 中小企業診断協会 平成28年度 中小企業診断士1次試験 運営管理 第10問)
