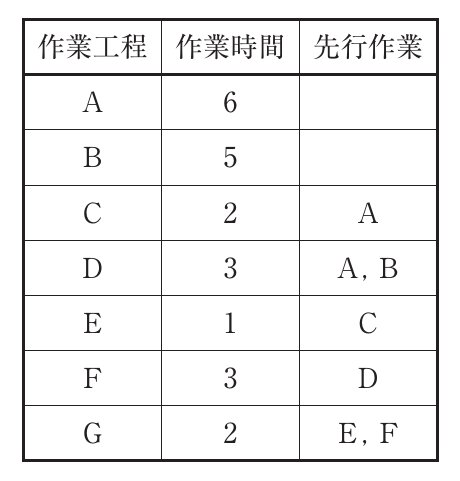

あるジョブは7つの作業工程A〜Gで構成されている。各作業工程の作業時間と作業工程間の先行関係が下表に示されるとき、このジョブの最短完了時間の値として最も適切なものを下記の解答群から選べ。
運営管理の図表

選択肢

  1. 111
  2. 213
  3. 314
  4. 422

正解

3. 14

詳しい解説を見る

解説

PERT図で最早開始時刻を計算。A(6)とB(5)は同時開始可能。C(2)はA後で6+2=8。D(3)はAとBの両方後で max(6,5)+3=9。E(1)はC後で8+1=9。F(3)はD後で9+3=12。G(2)はEとFの両方後で max(9,12)+2=14。よって最短完了時間=14、「ウ」が正解。クリティカルパスはA→D→F→G(6+3+3+2=14)となる。(出典: 一般社団法人 中小企業診断協会 令和3年度 中小企業診断士1次試験 運営管理 第10問)
