問題

選択肢
- 1作業 C を最も早く開始できるのは5日目である。
- 2作業 D はクリティカルパス上の作業である。
- 3作業 E の余裕日数は30日である。
- 4作業 F を最も遅く開始できるのは10日目である。
正解
3. 作業 E の余裕日数は30日である。
詳しい解説を見る解説を閉じる
解説

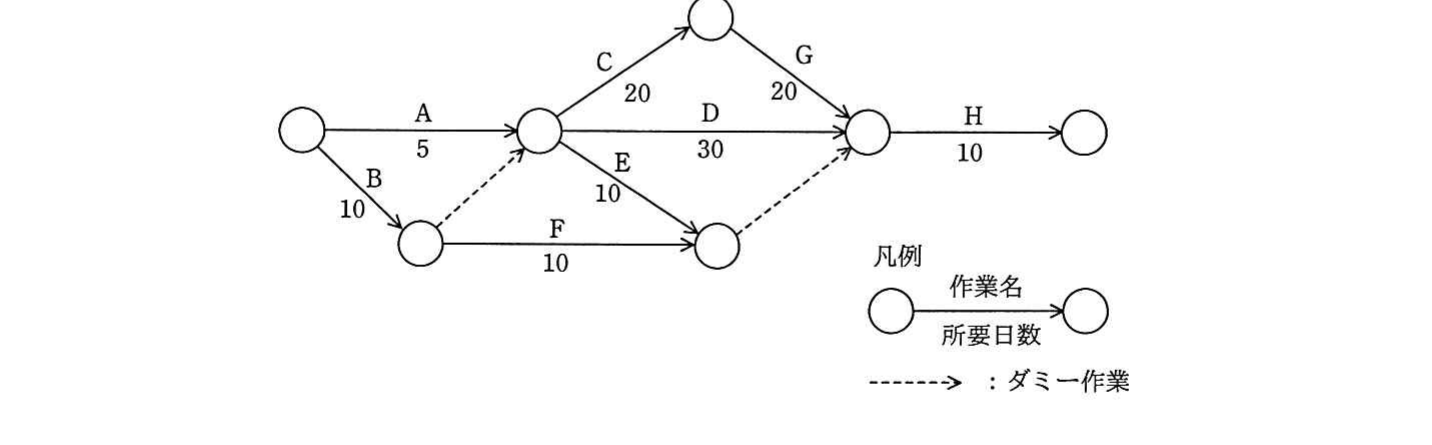

クリティカルパスは B→C→G→H(10+20+20+10=60日)で,作業 D はこの経路上になく余裕がある。作業 E は最早開始が10日目,最遅開始が40日目で余裕日数は40−10=30日となりウが正しい。作業 C の最早開始は10日目,作業 F の最遅開始は40日目であり,アとエの記述は経路計算と一致しない。(出典: 平成29年度 春期 応用情報技術者試験 午前 問52)
