問題

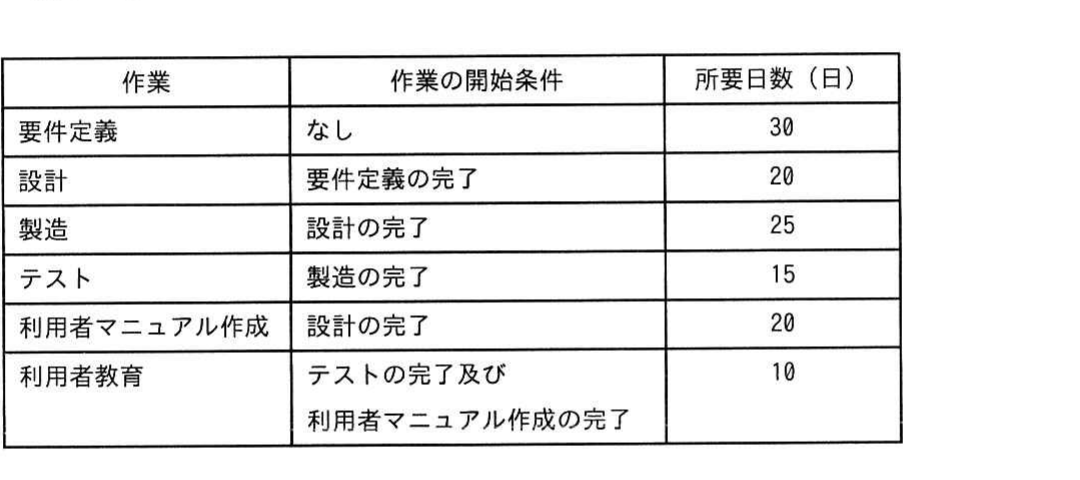

ソフトウェア開発プロジェクトにおいて,表の全ての作業を完了させるために必要な期間は最短で何日間か。

選択肢
- 180
- 295
- 3100
- 4120
正解
3. 100
詳しい解説を見る解説を閉じる
解説
各作業の先行条件から最長経路(クリティカルパス)を求める。要件定義30→設計20→製造25→テスト15 で90日経過。利用者教育はテスト完了かつ利用者マニュアル作成(設計後20日で完了=50日時点)完了が条件なので,遅い方のテスト完了(90日)後に開始し,10日かけて100日で終わる。よって最短所要は100日(ウ)。(出典: 令和4年度 春期 応用情報技術者試験 午前 問53)
