応用情報技術者 過去問練習問題 第52問

問題

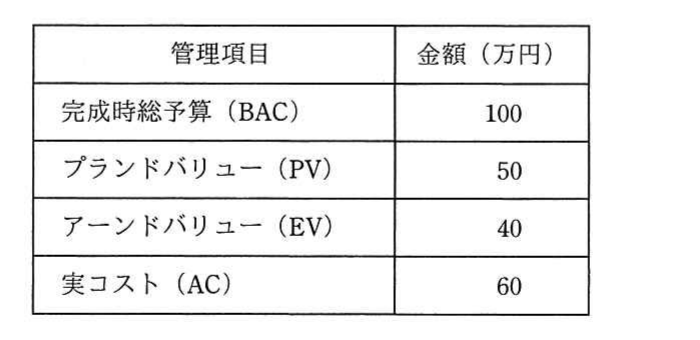

ある組織では,プロジェクトのスケジュールとコストの管理にアーンドバリューマネジメントを用いている。期間 10 日間のプロジェクトの,5 日目の終了時点の状況は表のとおりである。この時点でのコスト効率が今後も維持されるとしたとき,完成時総コスト見積り(EAC)は何万円か。 〔表(単位:万円)〕完成時総予算(BAC)=100,プランドバリュー(PV)=50,アーンドバリュー(EV)=40,実コスト(AC)=60

の図表

選択肢

  1. 1110
  2. 2120
  3. 3135
  4. 4150

正解

4. 150

詳しい解説を見る

解説

コスト効率指数 CPI=EV/AC=40/60=2/3。現在のコスト効率が今後も維持される場合の完成時総コスト見積り EAC=BAC/CPI=100÷(2/3)=150(万円)となる。したがってエが正しい。これは予算 100 万円のプロジェクトを,現状のコスト超過ペースで進めると最終的に 150 万円かかることを意味する。(出典: 平成31年度 春期 応用情報技術者試験 午前 問52)
