応用情報技術者 過去問練習問題 第53問

問題

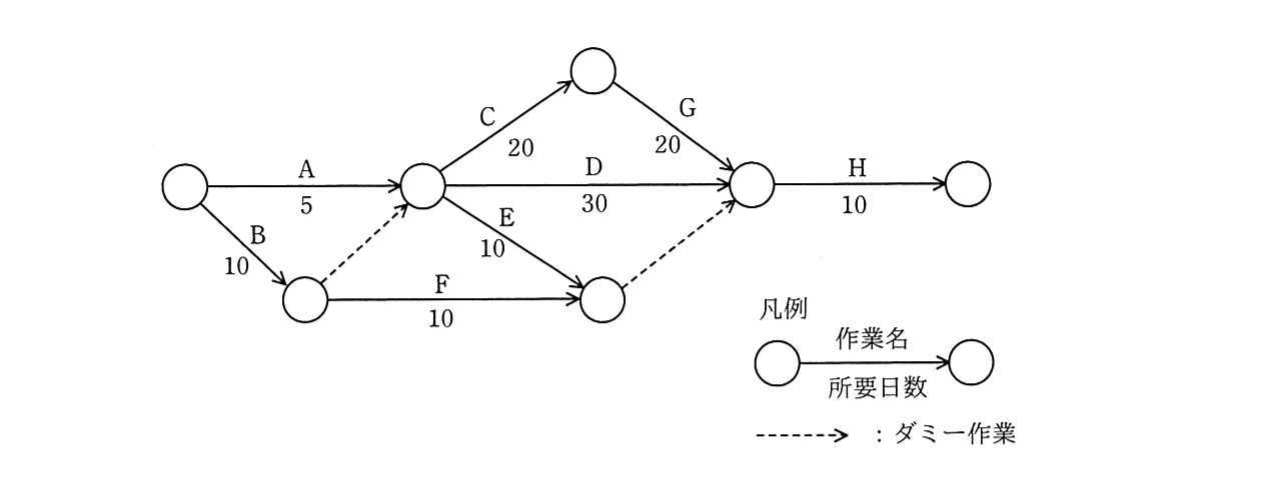

図のアローダイアグラムから読み取れることとして,適切なものはどれか。ここで,プロジェクトの開始日を 1 日目とする。

の図表

選択肢

  1. 1作業 C を最も早く開始できるのは 6 日目である。
  2. 2作業 D はクリティカルパス上の作業である。
  3. 3作業 E の総余裕時間は 30 日である。
  4. 4作業 F を最も遅く開始できるのは 11 日目である。

正解

3. 作業 E の総余裕時間は 30 日である。

詳しい解説を見る

解説

作業 C の先行作業は A と B の両方であり,B が 10 日掛かるため,C を最も早く開始できるのは 11 日目である(アは誤り)。最長経路(クリティカルパス)は B→C→G→H の 60 日であり,クリティカルパス上の作業は B・C・G・H で,作業 D は含まれない(イは誤り)。作業 E の最早開始日は 11 日目,最遅開始日は 41 日目なので,総余裕時間は 41−11=30 日となり,ウが正しい。作業 F を最も遅く開始できるのは 41 日目である(エは誤り)。(出典: 平成31年度 春期 応用情報技術者試験 午前 問53)
