応用情報に戻る
難易度: 標準2022年度

応用情報技術者 過去問図は,実施する三つのアクティビティについて,プレ… 2022年度 第52問

問題

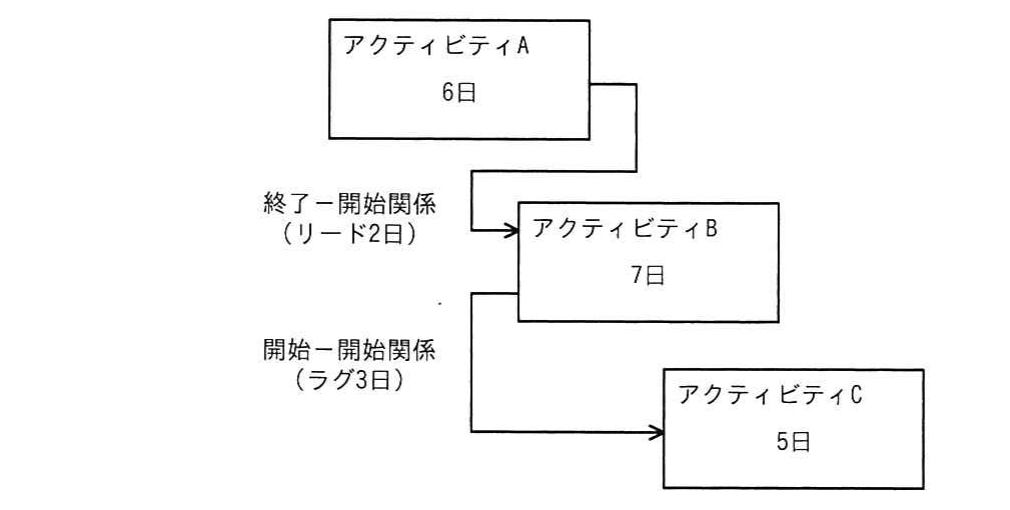

図は,実施する三つのアクティビティについて,プレシデンスダイアグラム法を用いて,依存関係及び必要な作業日数を示したものである。全ての作業を完了するための所要日数は最少で何日か。
の図表

選択肢

  1. 111
  2. 212
  3. 313
  4. 414

正解

2. 12

詳しい解説を見る

解説

プレシデンスダイアグラム法では、終了-開始関係のリードは後続作業を前倒しできる短縮、開始-開始関係のラグは先行作業の開始から後続作業の開始までの遅れとして扱う。アクティビティA(6日)とBは終了-開始関係(リード2日)なので、BはAの終了(6日目)より2日早い4日目に開始でき、7日間で11日目に終了する。Bの開始(4日目)に対して開始-開始・ラグ3日でCは7日目に開始し、5日間で12日目に終了する。最も遅く終わるCが全体を決定し、全作業完了までの最少所要日数は12日となる。(出典: 令和4年度 秋期 応用情報技術者試験 午前 問52)

一問一答

全400問を繰り返し学習

同じ年度の過去問

この調子で演習を続けよう

スキマ資格では応用情報の全3360問を分野別・難易度別に体系的に学習できます。応用情報技術者試験(AP)は IPA が実施する情報処理技術者試験のレベル3。2026年度からCBT方式へ移行し、科目A(四肢択一80問)・科目B(記述11問中5問選択)の2部構成で、それぞれ基準点以上が必要です。テクノロジ・マネジメント・ストラテジの全分野から出題されます。
