問題

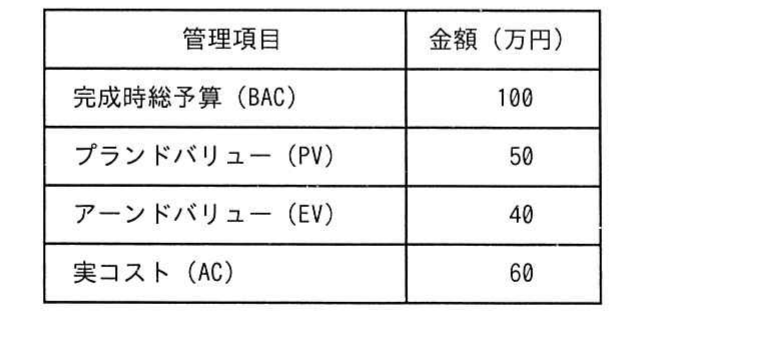

ある組織では,プロジェクトのスケジュールとコストの管理にアーンドバリューマネジメントを用いている。あるプロジェクトの,5 日目の終了時点の状況は表のとおりである。この時点でのコスト効率が今後も維持されるとすると,完成時総コスト見積り(EAC)は何万円か。

選択肢
- 1110
- 2120
- 3135
- 4150
正解
4. 150
詳しい解説を見る解説を閉じる
解説
EAC(完成時総コスト見積り)は,現在のコスト効率(CPI)が今後も続く前提では EAC=BAC÷CPI で求める。CPI=EV÷AC=40÷60=0.667 なので,EAC=100÷0.667≒150 万円。よってエ(150)が正しい。(出典: 令和4年度 春期 応用情報技術者試験 午前 問51)
