問題

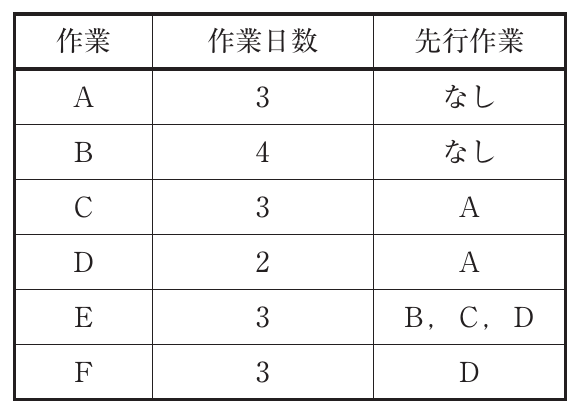

下表に示される作業A〜Fで構成されるプロジェクトについて、PERTを用いて日程管理をすることに関する記述として、最も適切なものを下記の解答群から選べ。
作業A:作業日数3、先行作業なし
作業B:4、なし
作業C:3、A
作業D:2、A
作業E:3、B・C・D
作業F:3、D

選択肢
- 1このプロジェクトのアローダイアグラムを作成するためには、ダミーが2本必要である。
- 2このプロジェクトの所要日数は8日である。
- 3このプロジェクトの所要日数を1日縮めるためには、作業Fを1日短縮すればよい。
- 4作業Eを最も早く始められるのは6日後である。
正解
4. 作業Eを最も早く始められるのは6日後である。
詳しい解説を見る解説を閉じる
解説
クリティカルパス分析:A(3)→C(3)→E(3)=9日、A(3)→D(2)→E(3)=8日、B(4)→E(3)=7日、A(3)→D(2)→F(3)=8日。最長経路はA→C→E=9日でCP。作業Eの最早開始時刻はA→C完了後=6日後、DやBも6日までに完了するためエが正解。アは誤、BとDから先行関係が独立に表現できるためダミー1本で済む。イは誤、所要日数は9日。ウは誤、FはCP上ではないので短縮しても全体所要は減らない、CP上のA・C・Eのいずれかを短縮する必要がある。(出典: 一般社団法人 中小企業診断協会 平成30年度 中小企業診断士1次試験 運営管理 第6問)
